4月8日13点30分,在巍巍大陡山上,随着总指挥“爆破倒计时,十、九、……二、一,起爆”的一声下令, 炸药瞬间在空中化作尘柱,第27次大爆破的顺遂实验,标记着大陡山北部边坡治理主体工程圆满竣事,为大陡山北部边坡治理工程完工验收和老厂分公司一连推进生产组织攻坚战涤讪了坚实的基础。

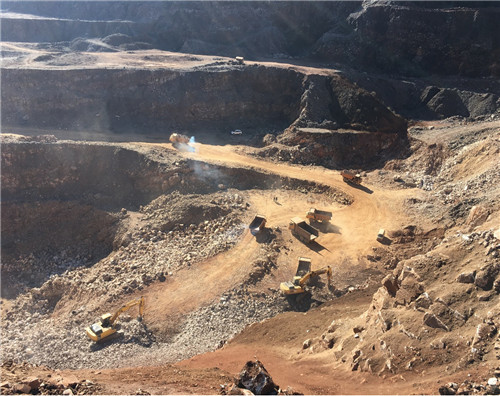

铲装现场
边坡治理势在必行
1975年,大陡山露天采场由昆明冶金研究院体例起源设计,开采标高2350米以上,经由40多年的基建、剥离、回采,现在已开采至2350米左右,局部已开采至2325米标高。
为加速2300米标高以上资源量的开采,2018年,昆明有色冶金设计研究院股份公司体例了大陡山露天开采起源设计,设计开采标高2470米至2300米、总采深170 米,平均剥采比4.74。
随着开采一直向下延伸,采场北部边坡原已形成的台阶受到破损,在采场北部形成高140米、长320米、边坡角约52度的一面坡。开采至今,露天台阶边坡没有泛起过大的垮塌、滑坡等地质征象,批注边坡经由前期的岩移运动后,总体处于受力平衡状态,边坡基本稳固,但边坡过高,对下部的作业保存清静隐患。

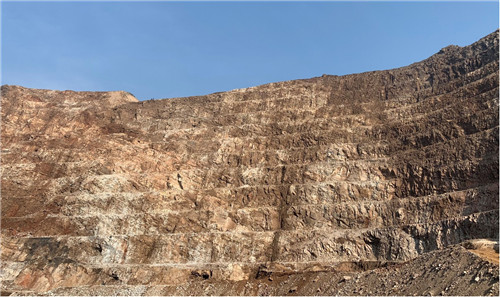

治理前地貌
治理有利于可一连生产
为彻底消除采场北部高边坡带来的清静隐患,做好大陡山露天采场2350米至2300米之间矿石开采的清静生产事情,老厂分公司团结大陡山露天采场北部边坡的现真相形,于2019年10月最先对采场北部边坡按台阶参数自上而下、由外向里、从一端向另一端分台阶,对标高为2500米至2360米沿北部边坡走向平均长度约357米举行治理施事情业,通过治理消除清静隐患,进一步推动大陡山项目的复工复产和可一连生产建设。

治理后地貌
一连推进工程为攻坚战打基础
老厂分公司向导班子高度重视大陡山北部边坡治理工程,统一头脑、统筹协调、全心组织,组建了一支手艺过硬的事情组全力支持该工程的治理事情,事情组起劲战胜新冠肺炎疫情、倒运天气、重大施工条件等多方面影响,从手艺指导、爆破设计审查、爆破物品领用、清静警戒、爆破作业、施工组织等各方面严酷凭证“三同时”整改目的和相关设计要求,做到全方位服务、专事专办、精悍事情流程,同施工单位同心协力确保了工程进度及作业清静,通过穿孔爆破─运搬溜放─铲装─汽车运输─排土治理工艺流程,该工程剥离总工程量51万立方米,累计爆破27次,穿孔26559米,消耗炸药141.3吨,雷管3583发、导爆索72150米,加入爆破作业职员1381人次。现在,已完成了大陡山北部边坡治理主体工程,进一步开采2350米至2300米之间矿石做好了准备,将起劲增进大陡山恢复生产,为全力打好生产组织攻坚战施展主要作用。
